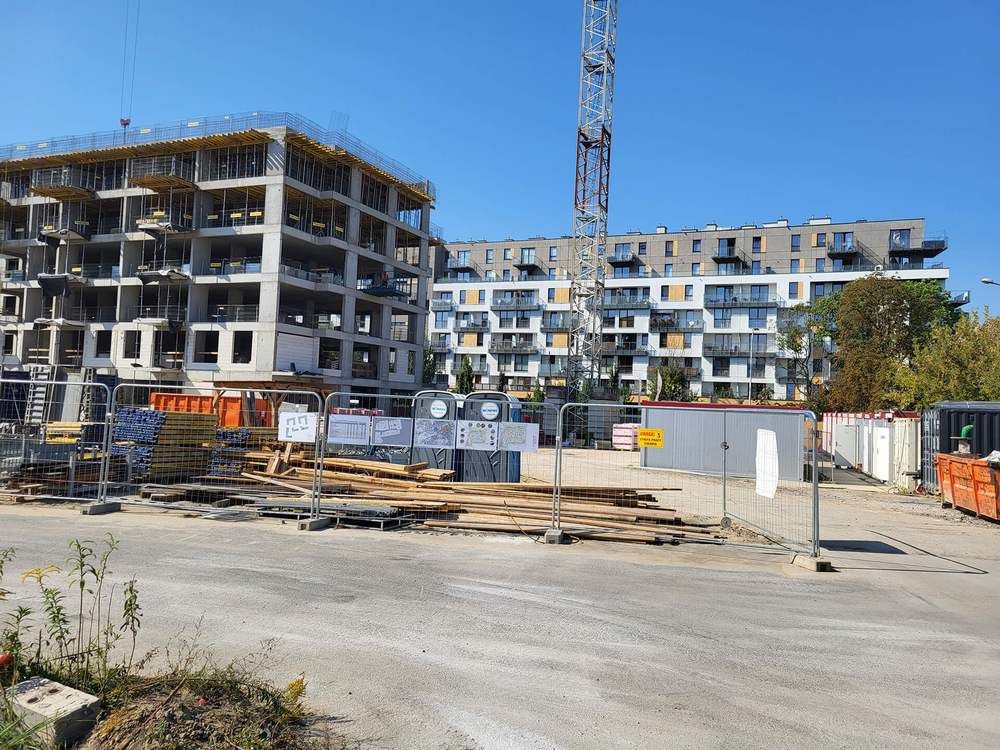

Branża konstrukcyjno-budowlana:

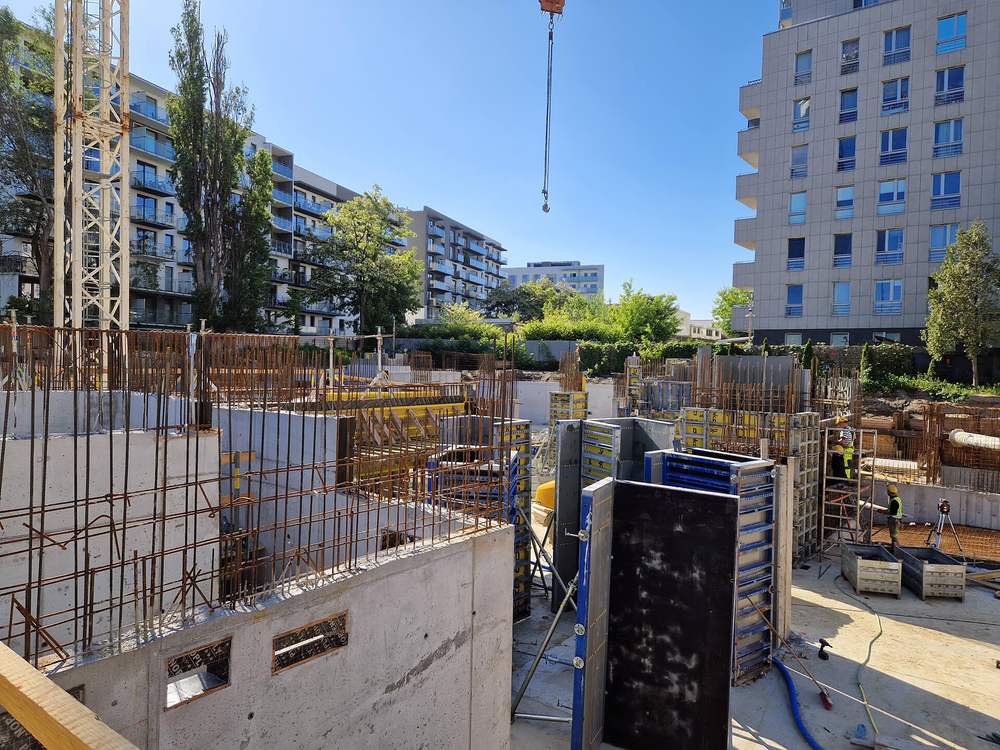

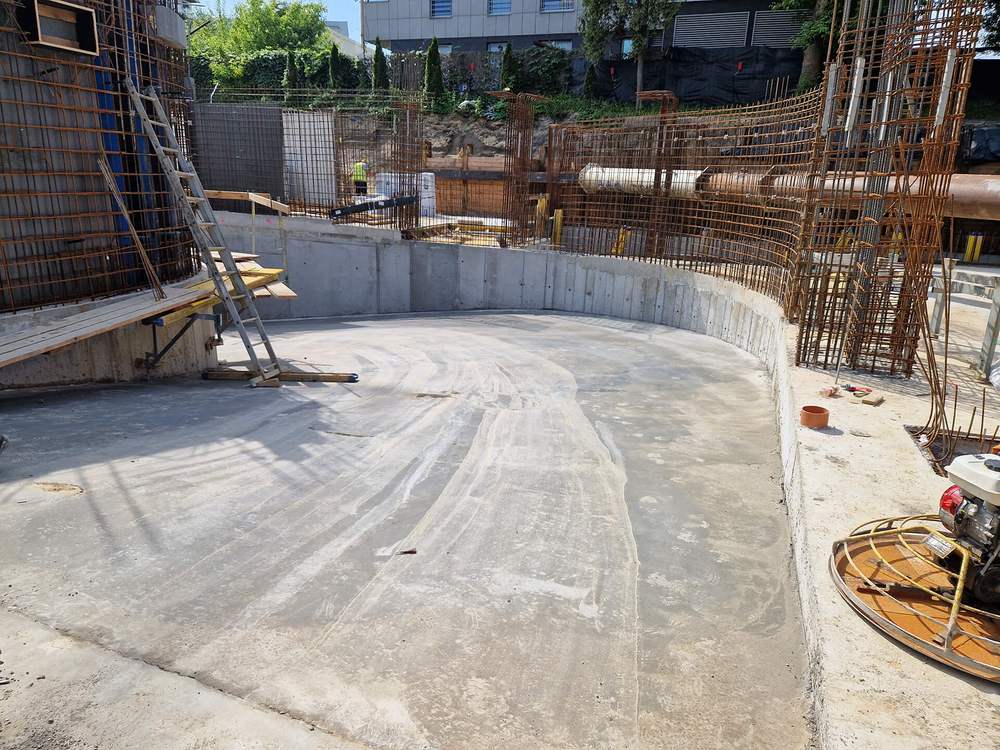

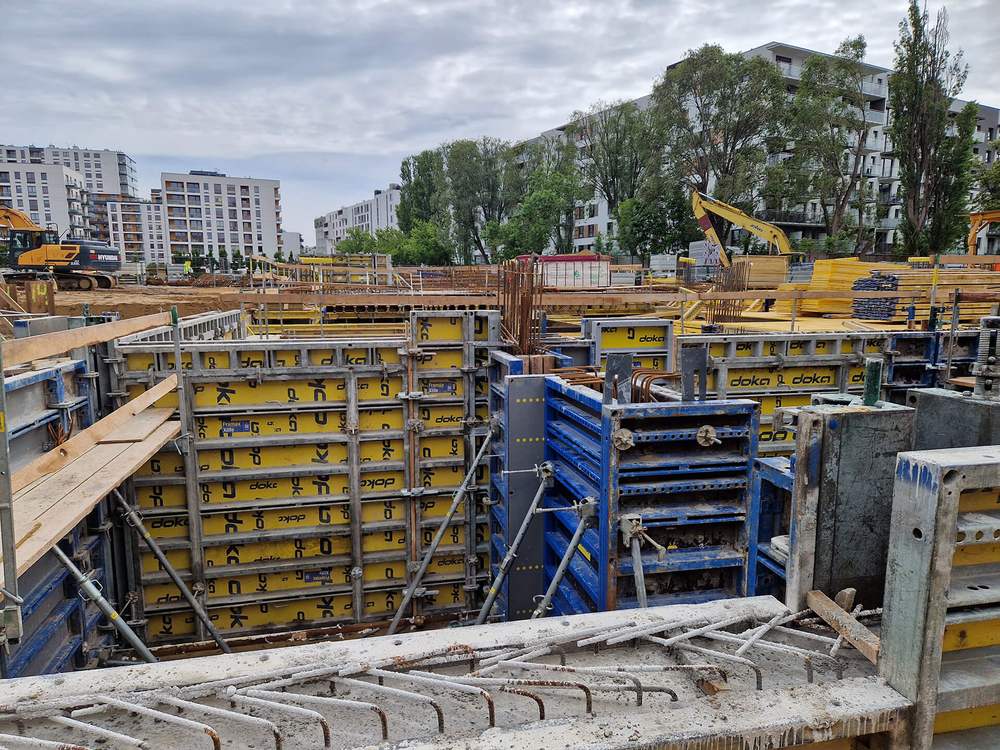

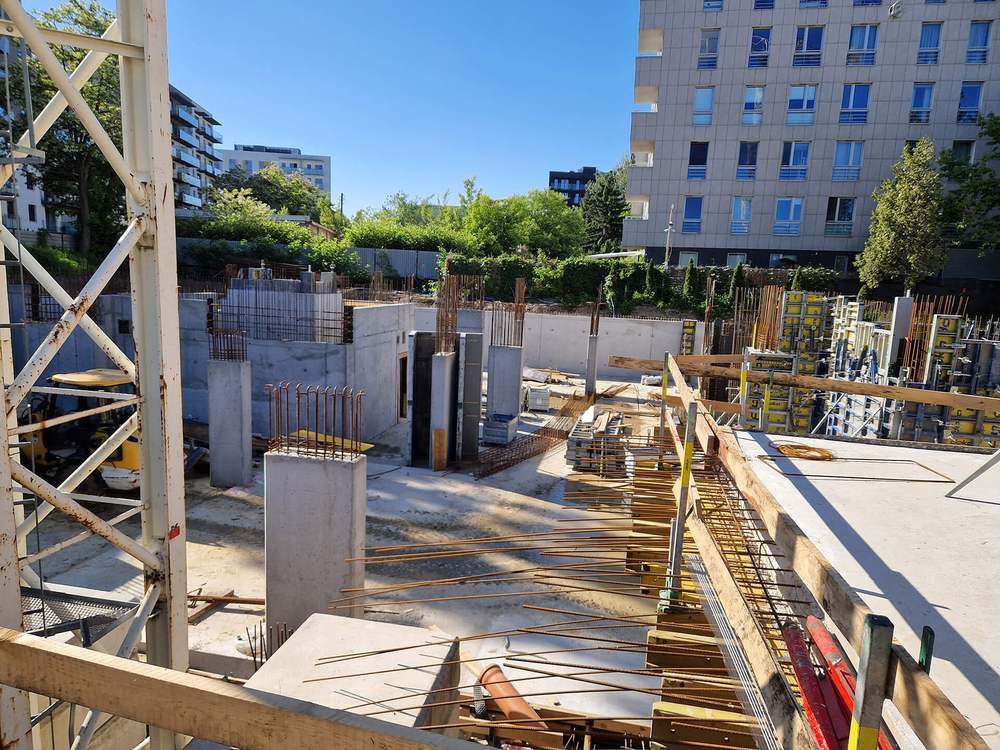

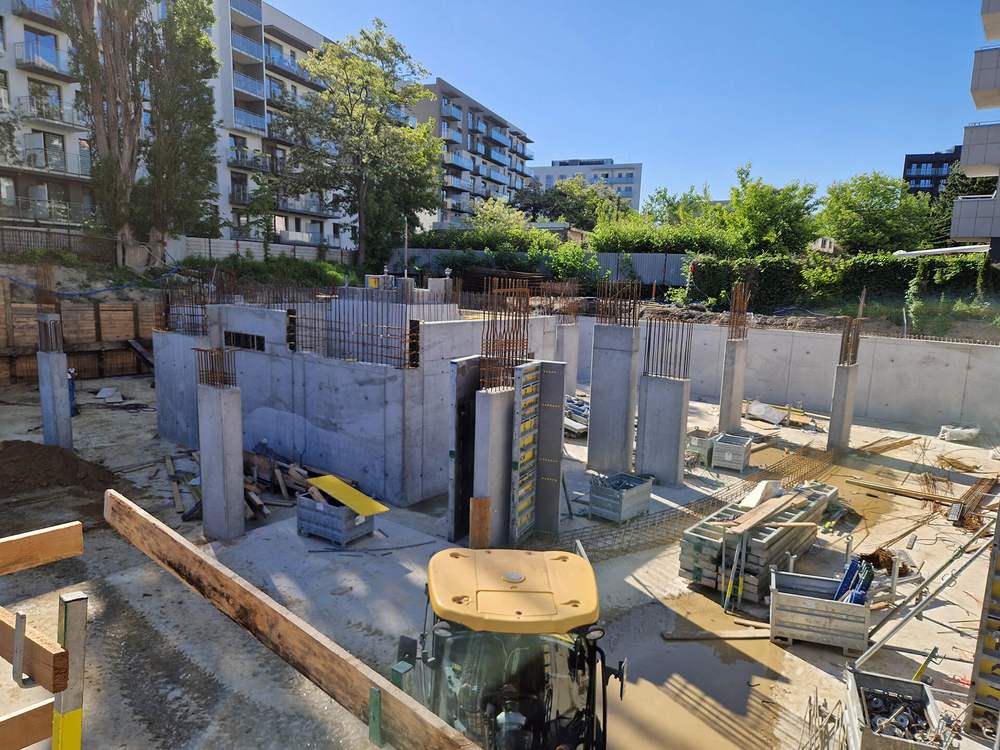

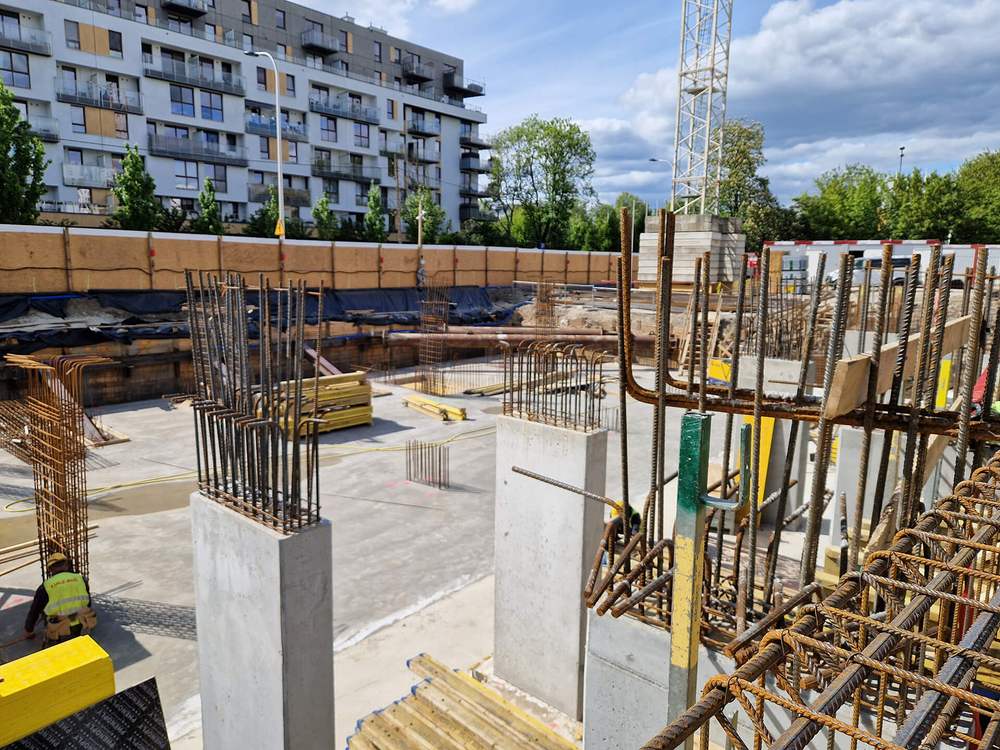

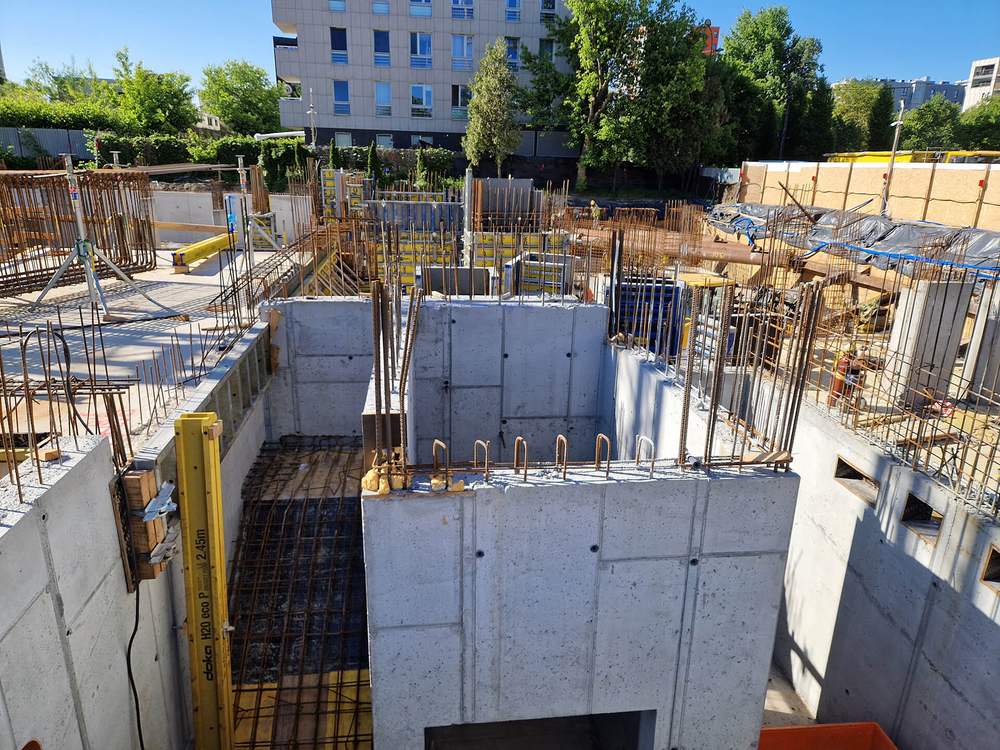

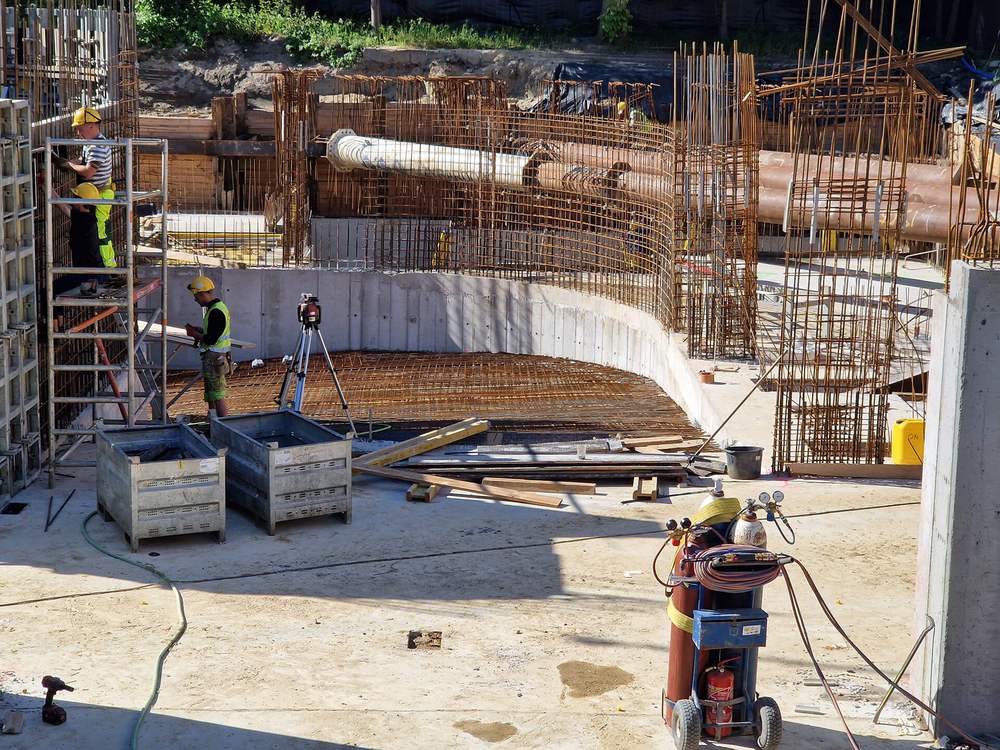

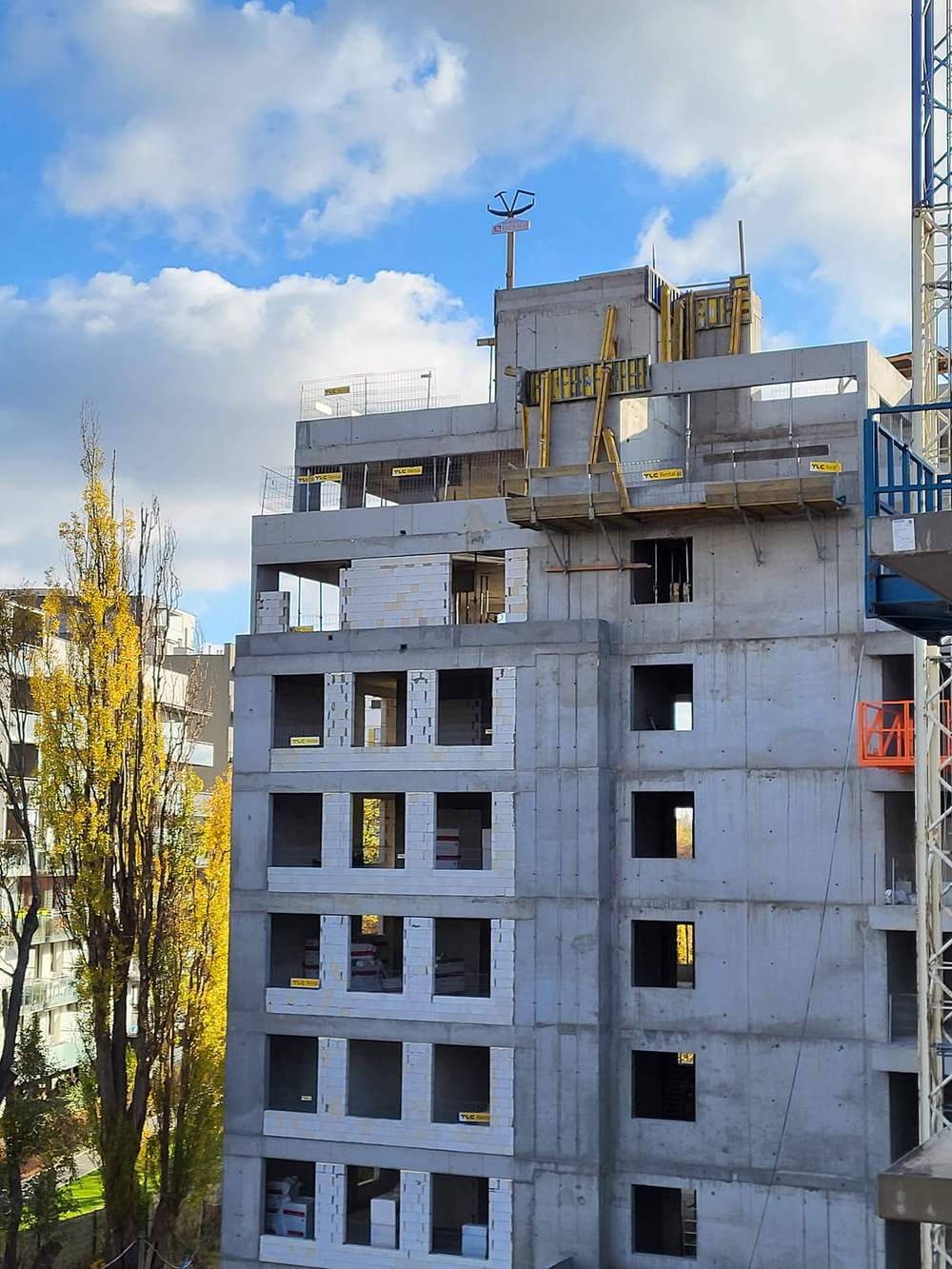

zakończono wykonywanie konstrukcji żelbetowej

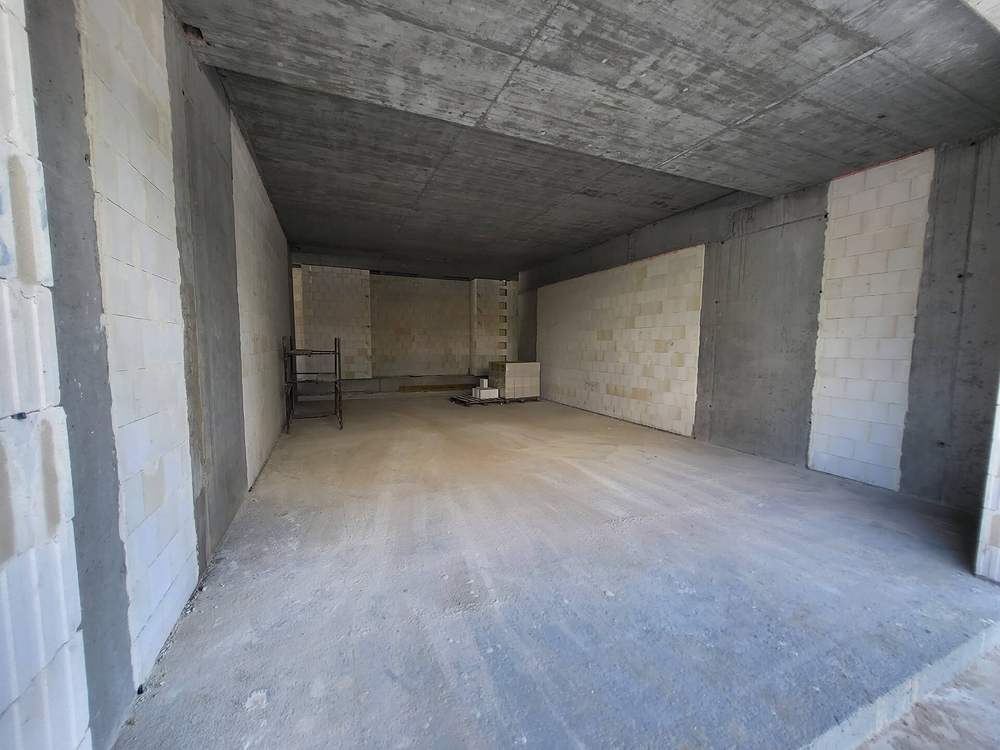

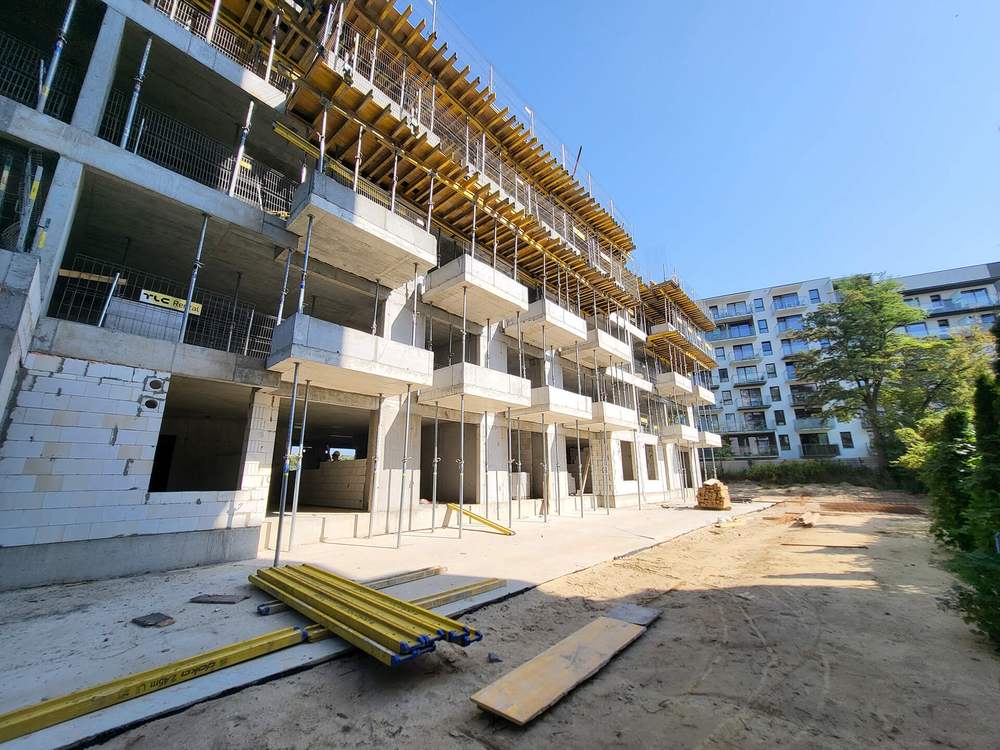

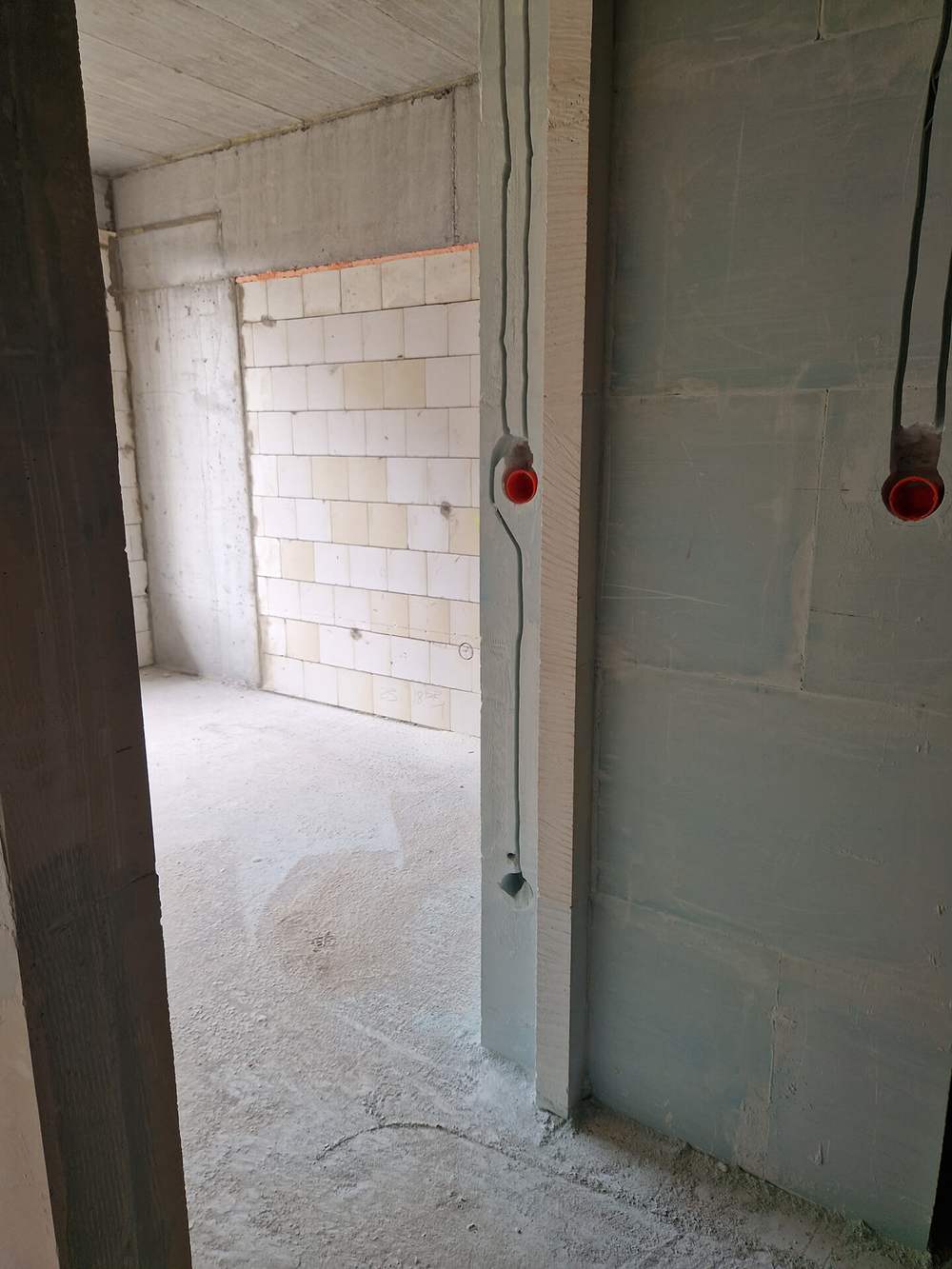

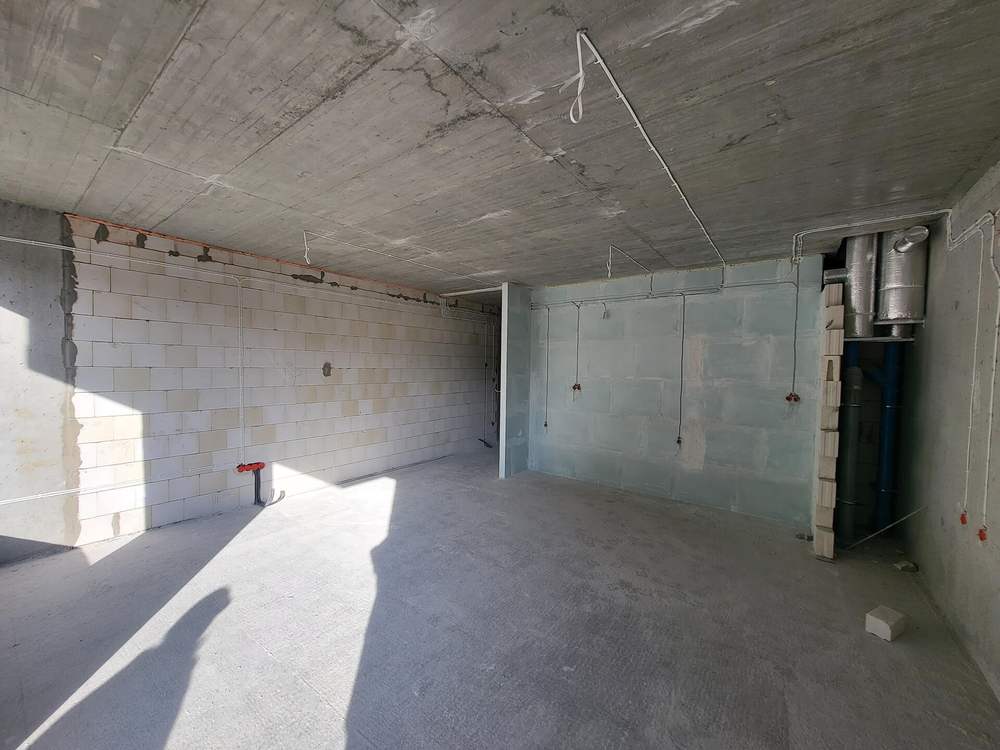

zakończono 95% prac murowych w garażu, na kondygnacjach nadziemnych oraz dachu – do wykonania pozostają ściany działowe w lokalach ze zmianami lokatorskimi oraz zamurówki szachtów
w garażu wykonano izolację stropu z wełny pod obrysem budynku wraz z malowaniem natryskowym – do uzupełnienia pozostały fragmenty w okolicach przejść instalacji przez strop

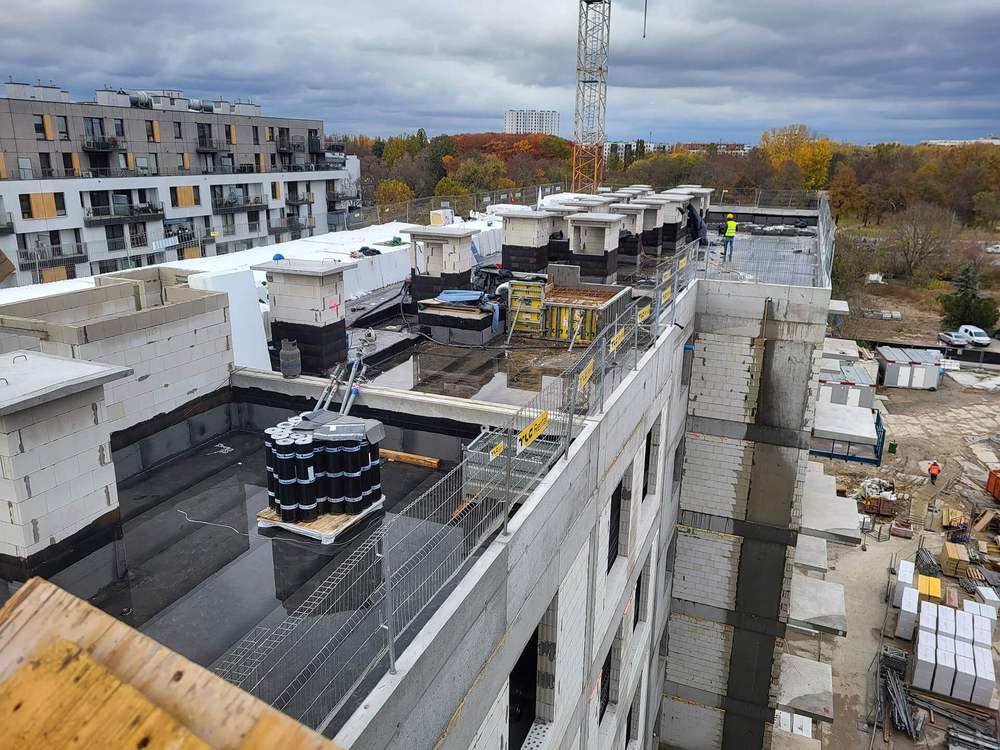

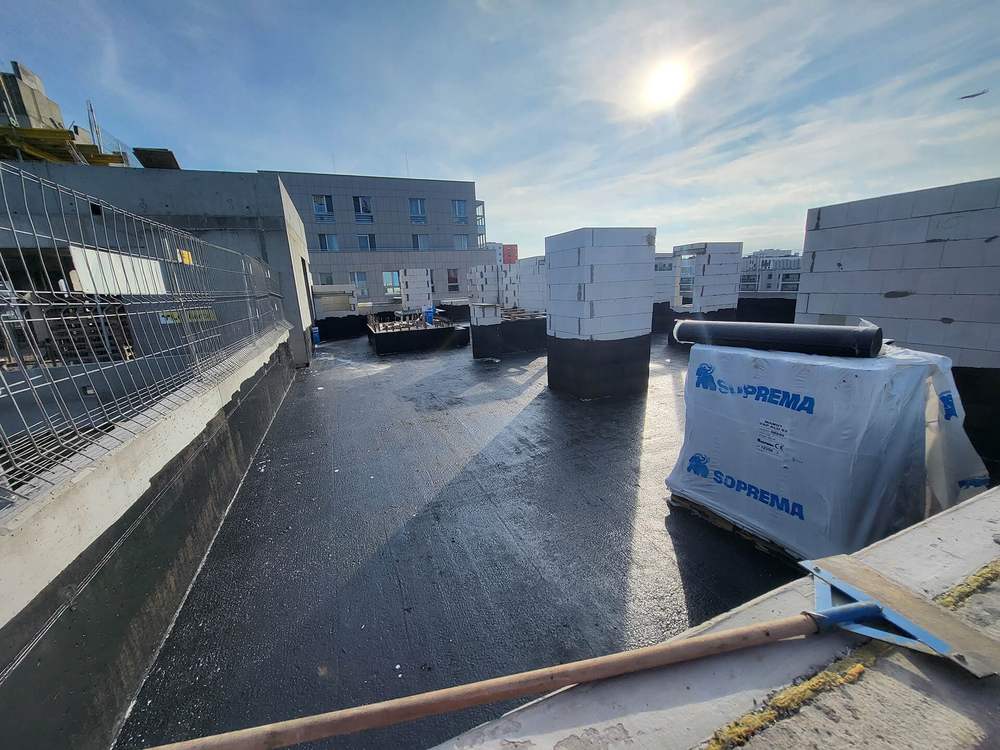

zakończono układanie warstw izolacji przeciwwodnej i termicznej na dachu w obrębie kl. A, B i C
rozpoczęto wykonywanie paroizolacji z papy na tarasach i balkonach w kl. C od strony zachodniej (ul. Sowińskiego)

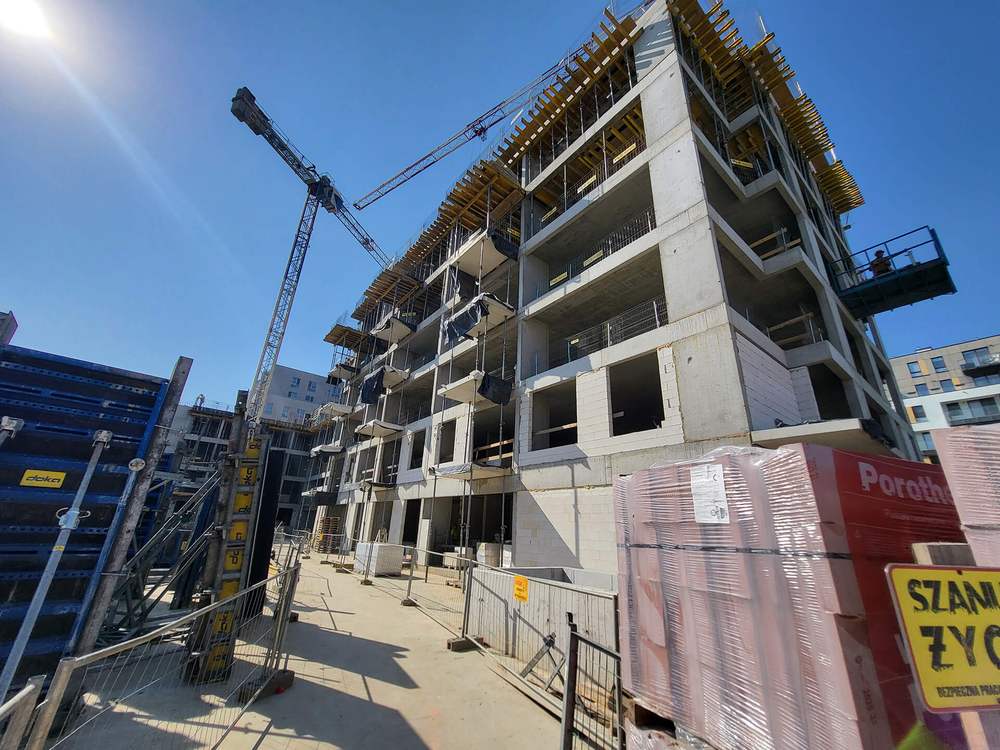

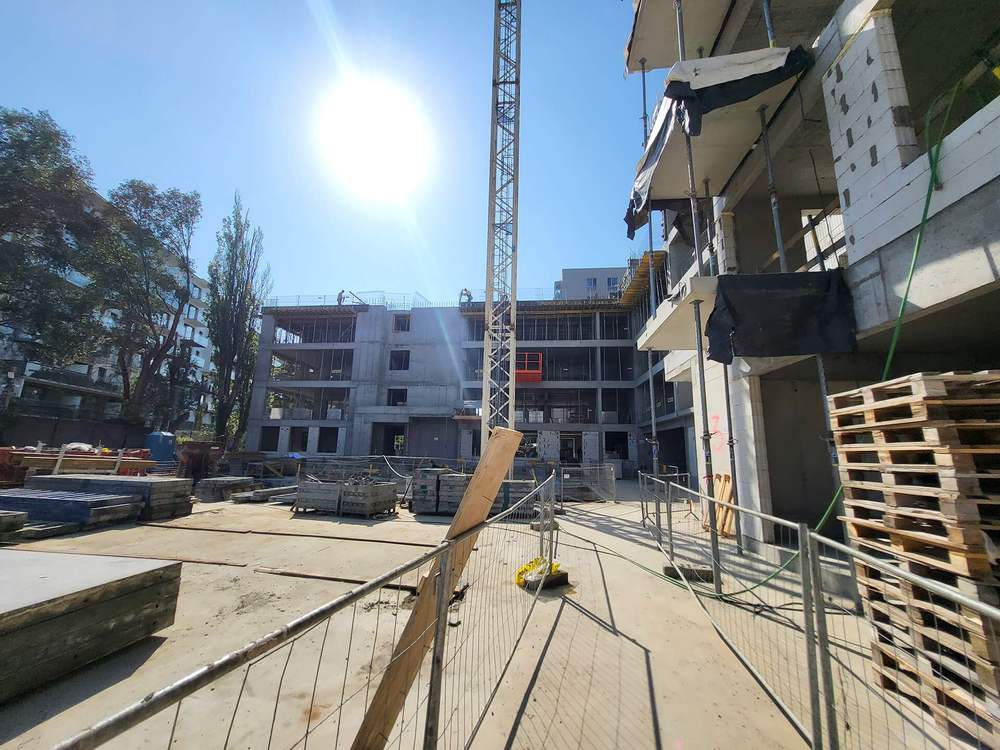

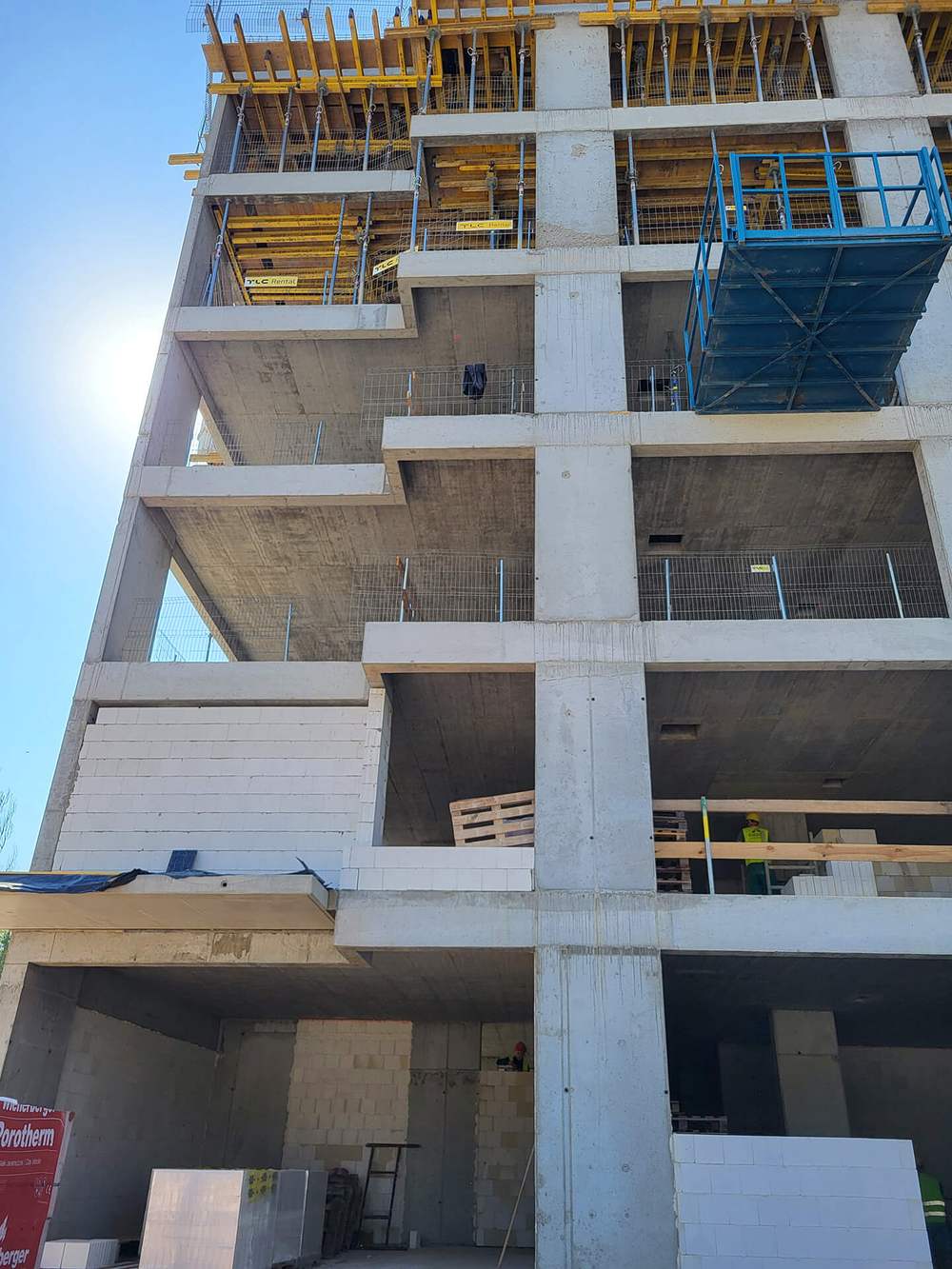

rozpoczęto montaż stolarki okiennej w budynku – zaawansowanie prac:
- kl. C – 95%
- kl. B – 60%
- kl. A – 0%

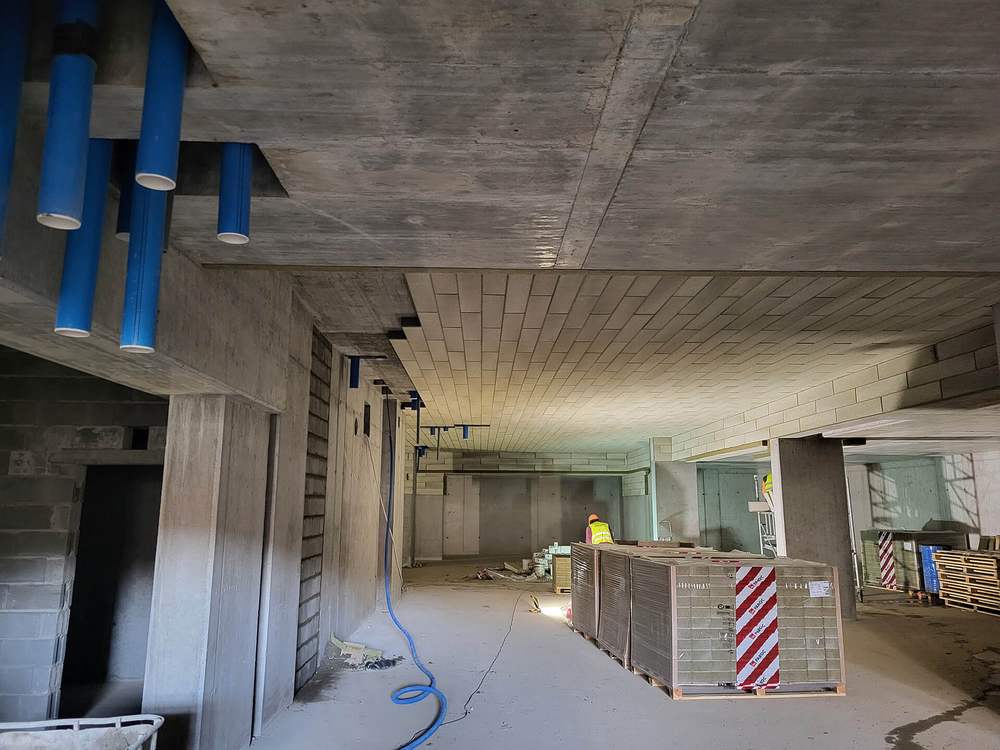

rozpoczęto wykonywanie tynków w lokalach mieszkalnych na kl. C
rozpoczęto wykonywanie izolacji Conlit w szachcie oddymiającym w kl. A
Branża sanitarna:
zakończono montaż pionów kanalizacji sanitarnej oraz wentylacji bytowej i okapowej w mieszkaniach w obrębie klatki A, B i C
zakończono montaż instalacji deszczowej podciśnieniowej na dachu w obrębie klatki A, B i C

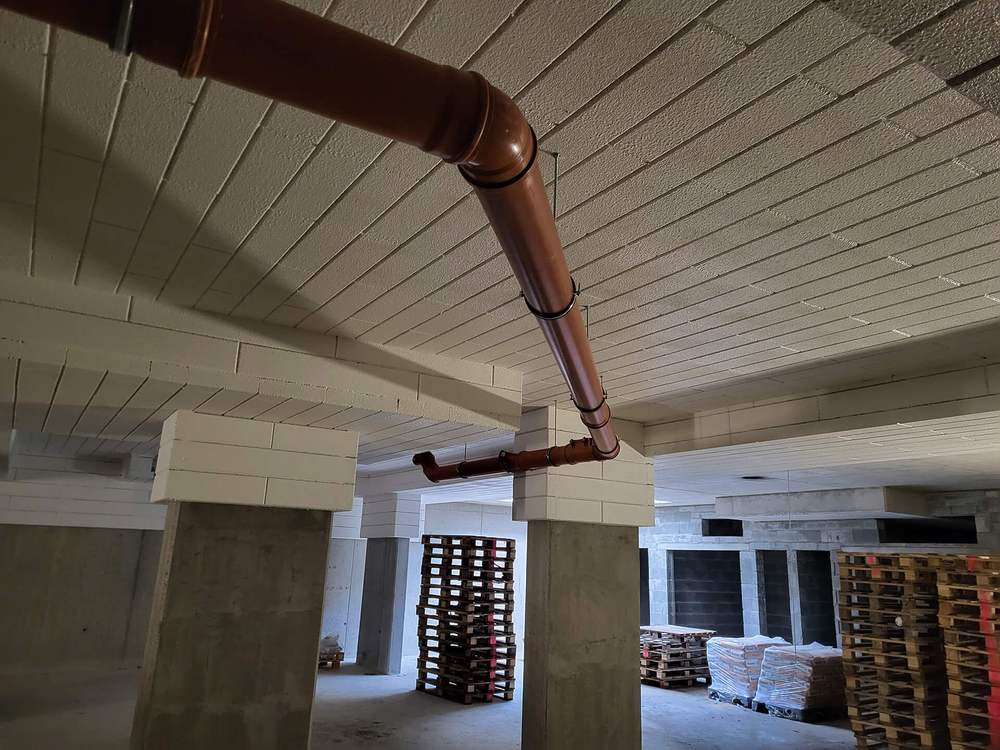

trwają prace montażowe dotyczące poziomych odcinków instalacji kanalizacji sanitarnej i deszczowej w garażu na poziomach -1 i -2
rozpoczęto prace montażowe dotyczące poziomych odcinków instalacji wody bytowej i c.o. w garażu na poziomach -1 i -2
rozpoczęto prace montażowe dotyczące poziomych odcinków instalacji wentylacji mechanicznej w garażu na poziomach -1 i -2
rozpoczęto prace związane z wykonaniem pionów wentylacyjnych dla części wspólnych i pomieszczeń technicznych w kl. C
zakończono montaż wpustów kanalizacji deszczowej na tarasach nad lokalami usługowymi od strony zachodniej (ul. Sowińskiego) – kl. B i C
zamontowano instalację rozsączającą wodę opadową – terenowe skrzynki rozsączające
Branża elektryczna:
zakończono montaż instalacji uziemiającej (bednarki) w żelbetowych elementach konstrukcyjnych
trwa montaż instalacji wewnątrz lokali mieszkalnych w obrębie kl. C – wykonano i odebrano lokale na piętrach 1–4, trwa montaż na piętrze 5
zakończono montaż instalacji na klatce i w korytarzach – kl. C
rozpoczęto montaż instalacji na klatce i w korytarzach – kl. B
trwa montaż podwieszanych koryt kablowych w garażu – poziom -2: zaawansowanie prac 90%, poziom -1: zaawansowanie prac 30%
Etap 1
I
Data
Listopad 2024
Start budowy
II
Stan zero
III
Stan surowy otwarty
IV
Stan surowy zamknięty
V
Planowana data
Q3 2026
Pozwolenie na użytkowanie
VI
Planowana data
Q4 2026
Przekazanie kluczy
16 grudnia 2025
16 grudnia 2025
16 grudnia 2025
16 grudnia 2025
16 grudnia 2025
16 grudnia 2025
20 listopada 2025
20 listopada 2025
